钢筋工程包括钢筋的加工和钢筋骨架的绑扎安装,那钢筋一吨多少钱?钢筋工程施工准备工作内容是什么?
一、钢筋一吨多少钱

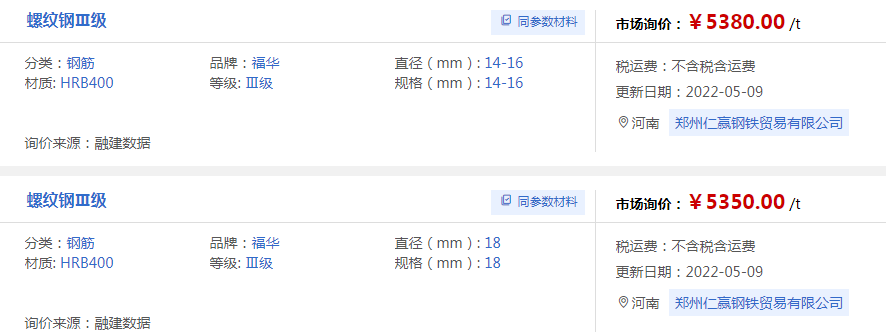

每一种规格的钢筋价格不一样,下面是融建网的厂商报价数据,仅供参考。
二、钢筋工程施工准备工作内容
1、施工时应先熟悉施工图纸和有关变更等资料,将会审记录和变更的内容填写在施工图中相应位置,以防施工时出现错误。
2、在熟悉施工图后,且未开始施工时,应先将钢筋放样表完成,并向项目部提供钢量用量计划,并将在放样过程发生的问题及时反映给项目部技术负责人。
3、配合项目部工长做好技术交底和各级安全教育工作。
4、应将钢筋对焊和竖焊的作业人员的上岗证及时提供给项目部存档,完成模拟焊接测试等工作。积极配合项目部做好钢筋材质的见证取工作。
5、对所有进场的材料要分类堆码和标识,未经检验的材料严禁使用。
三、钢筋工程施工及操作要点有哪些
材料控制
(1)钢筋的品种和质量,焊条、焊剂的牌号、性能及直螺纹接头均须符合设计要求和有关标准规定。
(2)热扎钢筋出厂时,在每捆上挂不少于2个标牌,印有厂标、钢号、炉号,直径等标号,并附质量证明书。热扎钢筋进场时须分批验收,每批由同一截面尺寸和同一炉号的钢筋组成,重量不大于60t。
(3)外观检查:热扎钢筋表面不得有裂缝、结疤和折叠。
(4)钢筋表面必须保持清洁。带有颗粒状或片状老锈经除锈后仍有麻点的钢筋不得使用。
钢筋加工
(1)钢筋调直
采用单控冷拉工艺时,应严格执行实验室规定,准确控制钢筋伸长值,I级钢筋冷拉伸长率不大于2%,调直后钢筋外表不得有裂纹,擦伤,缩颈及重皮现象,调直后地钢筋其抗拉强度,弯曲性能均满足设计要求,调直后地钢筋分类堆放整齐,进行垫高,上部覆盖防雨帆布,防止钢筋生锈。
(2)钢筋连接
焊接施工工艺过程中,严格按操作规程施工,焊接接头处不得有横向裂纹;电极接触处不得有烧伤现象;焊接接头处弯折角不得大于40°;钢筋轴线的偏移不得大于钢筋直径的0.1倍且不得大于2mm。
桥梁桩基和立柱主筋纵向连接采用滚丝直螺纹连接,直螺纹钢筋接头检验合格后方可使用。
(3)钢筋切断
下料槽钢切口加横挡板,固定于台架上控制下料长度,切断机下料, 钢筋下料尺寸准确,下料好的钢筋应分类堆方整齐。
(4)钢筋弯曲
钢筋弯曲严格按操作平台大样图控制成型质量,钢筋弯钩严格按相关标准执行,成型钢筋外观无污染,无翘曲不平现象并分类堆放整齐。
(5)预应力管道定位网制作
采用专用模具加工,加工成型定位网分类堆码,防止错误使用,定位网加工时要确保焊接质量。
钢筋绑扎
(1)受力钢筋保护层厚度
基础底板保护层垫块采用花岗石垫块;其他部位墙、柱、梁侧面保护层控制采用加工的F形支撑棍、梯形筋及塑料垫块相结合。
(2)钢筋接头位置
绑扎搭接接头连接区段的搭接长度取03G101-1图集中要求的搭接长度,凡搭接接头中心位于该连接区段长度内的搭接接头均属于同一连接区段, 同一连接区段接头面积百分率不大于50%。
(3)钢筋绑扎施工的一般要求
核对半成品钢筋的品种、规格、级别、形状、尺寸和数量等是否与配料单相符。
备好绑扎丝、绑扎工具、钢筋定位架、塑料定位卡,塑料垫块、水泥砂浆垫块。
对于形式复杂的结构部位和节点,绑扎前应先研究逐根钢筋穿插就位的顺序,并与模板工联系讨论支模和绑扎钢筋的先后顺序,以减少绑扎困难,提高施工效率。
绑扎须遵循“七不绑”:无弹线不绑;施工缝无剔除浮浆不绑;无清刷污筋不绑;未检查钢筋偏位不绑;未纠正偏位钢筋不绑;未检查钢筋甩头长度不绑;未检查钢筋接头合格与否不绑。
钢筋焊接
(1)钢筋焊接施工前,应清除钢筋、钢板焊接部位及钢筋与电极接触处表面上的锈斑、油污、杂物等;若钢筋端部有弯折、扭曲时,应予以矫直或切除。
(2)焊接施工时,应尽量采用干燥合适的焊条、较短的电弧、适当的电流,并尽可能保持垂直焊接,避免过度倾斜。
(3)焊接场地应具备良好的防风、雨、雪、严寒设施,施工环境温度处于-20~5℃时应采取对应技术措施进行处理;施工环境温度低于-20℃,则不宜进行焊接施工。
(4)采用电渣压力焊时,焊机的上、下钳口应保持同心,且钢筋焊接端头要对正压紧并保持垂直,同时向罐内倒焊剂时严禁将焊剂从罐内一侧倾倒。
(5)在焊接钢筋与预埋件T形接头时应采用埋弧压力焊,也可采用电弧焊或穿孔塞焊,但焊接电流不宜大,以防烧伤钢筋。
(6)电阻点焊的压入深度应根据不同钢筋选取,热轧钢筋点焊时,应为较小钢筋直径的25%~45%;冷轧带肋钢筋点焊时,应为较小钢筋直径的25%~40%。
(7)气压焊可焊接横向、竖向等任意方向的钢筋,但施工时应注意,被焊的钢筋间直径差不得大于7mm。
(8)钢筋接头采用焊接或帮条电弧焊时,应尽量做成双面焊缝;钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。
四、钢筋套筒连接规范标准
1、钢筋端口要平整,不能有“马蹄”状端面。
2、钢筋剥肋套丝后与套筒之间不能松动,显露2-3个丝牙用扭矩扳手扭紧钢筋与套筒。
3、钢筋套丝后丝牙要包满,滚轮损害过大时要及时替换,防止丝牙受力不均影响接头质量。
4、钢筋车丝机要常常养护,增加乳化油保持机械润滑,增加套丝机使用寿命。
以上就是爱监理网编辑为您整理的关于“钢筋一吨多少钱?钢筋工程施工准备工作内容?”相关内容的介绍,希望能对你有所帮助。相关资料来自互联网,如有侵权,请通知我们删除。
